一句话回答:模拟题的正确用法是「限时整套做 → 看测试报告定位薄弱考点 → 回炉同类题 → 隔天二刷错题」,重点不在做了几套,而在每套都走完这个闭环。真题定方向与难度,模拟题练节奏与查漏,两者不能互相替代。

最容易被搞混的是案例分析——满分 120 分,需要 72 分才合格,不是 60 分。自 2022 年度起,一造实行相对固定的合格标准,各科目均为试卷满分的 60%,但因为满分不同,实际分数要求不一样。
| 科目 | 满分 | 及格 | 题型 | 时长 |
|---|---|---|---|---|
| 建设工程造价管理 | 100 | 60 | 客观题 | 2.5 小时 |
| 建设工程计价 | 100 | 60 | 客观题 | 2.5 小时 |
| 建设工程技术与计量 4 个专业 | 100 | 60 | 客观题 | 2.5 小时 |
| 建设工程造价案例分析 4 个专业 | 120 | 72 | 土建、安装主客观混合;交通、水利主观题 | 4 小时 |
依据:各省人社厅 2026 年度一级造价工程师考务通知;合格标准按人力资源社会保障部办公厅关于相对固定合格标准的通告执行。2026 年考试时间为 10 月 17—18 日。
模拟题不能替代真题,但它解决的是真题解决不了的三件事:一是考纲和教材更新后,真题里没有新增考点;二是真题年份有限,刷几遍就背下答案了,练不出熟练度;三是真题套卷数量不够用来做限时训练。
| 资料 | 解决什么 | 局限 |
|---|---|---|
| 历年真题 | 定方向、定难度:考点轮换、陷阱设置、案例采分点 | 反映不了考纲新增考点;数量有限,刷多遍会背答案 |
| 模拟题/模拟卷 | 练熟练度、练节奏、查漏补缺、覆盖新考点 | 难度信号会失真,偏难让人自我怀疑、偏易让人盲目乐观 |
| 押题卷 | 锦上添花,考前看重点 | 不能作为通关指望 |
冲刺期的时间轴可以这样排:考前 3—4 周以真题二刷和错题复盘为主,穿插 1—2 套模拟卷限时保温;考前 1—2 周真题第三遍限时训练,模拟卷用来校准时间分配;考前 3 天回归真题错题本与答题模板,模拟题只做"热手"用,不再纠结对错。
下面7道覆盖造价管理、计价、案例分析三科的高频计算与判责考点。建议先看题自己算一遍,再对照解析。
《建设工程造价管理》· 静态投资构成
题 1:某工程项目预计建筑安装工程费 1500 万元,设备和工器具购置费 800 万元,工程建设其他费 300 万元,建设期贷款利息 400 万元,基本预备费 200 万元。该项目的静态投资是( )万元。
A. 2500 B. 3200 C. 2800 D. 2600
答案:C(2800)
解析:静态投资=建筑安装工程费+设备和工器具购置费+工程建设其他费+基本预备费+因工程量误差引起的造价增减值。代入:1500+800+300+200=2800 万元。易错点:建设期贷款利息属于动态投资,不计入静态投资,误加 400 就会错选 B。
《建设工程造价管理》· 盈亏平衡分析
题 2:某建设项目年设计生产能力 10 万件,单位产品售价 50 元,单位产品变动成本 30 元,年固定成本 100 万元。盈亏平衡点的产销量为( )万件。
A. 3 B. 4 C. 5 D. 6
答案:C(5 万件)
解析:盈亏平衡点产销量=年固定成本 ÷(单位产品售价-单位产品变动成本)=100 ÷(50-30)=5 万件。这类题的关键是单位统一——固定成本是"万元",售价与变动成本是"元",结果直接以"万件"表示,不用再换算。
《建设工程造价管理》· 网络计划自由时差
题 3:在工程网络计划中,某项工作拖延的时间超过其自由时差,则( )。
A. 必定会影响总工期 B. 必定影响紧前工作的最早完成
C. 对后续工作无影响 D. 必定影响紧后工作的最早开始
答案:D
解析:回到自由时差的定义——在不影响紧后工作最早开始的前提下,本工作可以利用的机动时间。定义里写的是什么,超过它就影响什么,所以 D 直接成立。是否影响总工期要看有没有超过总时差,题干只说超过自由时差,A 错;延误只向后传导,不会回头影响紧前工作,B 错。
《建设工程计价》· 非标准设备利润(成本计算估价法)
题 4:国内生产某台非标准设备需材料费 18 万元、加工费 2 万元,专用工具费率 5%,废品损失费率 10%,包装费 0.4 万元,利润率 10%。用成本计算估价法计算该设备的利润是( )万元。
A. 2.00 B. 2.10 C. 2.31 D. 2.35
答案:D(2.35 万元)
解析:分步列式——
① 专用工具费=(18+2)×5%=1.00 万元
② 废品损失费=(18+2+1)×10%=2.10 万元
③ 利润=(材料费+加工费+辅助材料费+专用工具费+废品损失费+包装费)×利润率=(18+2+1+2.1+0.4)×10%=2.35 万元
易错点:专用工具费和废品损失费都要计入利润计算基数,且废品损失费的基数要包含前面已算出的专用工具费——漏掉 1 万元就错选 B。外购配套件费不计算利润。
《建设工程计价》· 材料单价与报价浮动率
题 5:某工程采购散装水泥,出厂价 420 元/吨,运杂费 35 元/吨,运输损耗率 0.4%,采购及保管费率 2.5%。该水泥的材料单价为( )元/吨。
A. 455.02 B. 461.37 C. 467.22 D. 470.16
题 6:对某招标工程进行报价分析,承包人的中标价为 1500 万元,最高投标限价为 1600 万元,则承包人的报价浮动率是( )。
A. 0.65% B. 6.25% C. 93.75% D. 96.25%
题 5 答案:C(467.22 元/吨)
解析:材料单价=(材料原价+运杂费)×(1+运输损耗率)×(1+采购及保管费率)=(420+35)×1.004×1.025≈467.22 元/吨。两个费率是连乘不是相加,先加后乘就会错选 D。
题 6 答案:B(6.25%)
解析:实行招标的工程,承包人报价浮动率=(1-中标价÷最高投标限价)×100%=(1-1500÷1600)×100%=6.25%。这个公式在工程量偏差、物价变化引起的价款调整里反复用到,务必记牢。
《建设工程造价案例分析》· 工程索赔(工期+费用)
题 7:某工程非关键工作 A,总时差 5 天。因发包人图纸交付延误,工作 A 停工 8 天,造成人工窝工 30 工日(窝工单价 80 元/工日)、机械停滞 6 台班(停滞单价 300 元/台班)。试判断索赔是否成立,并列式计算可索赔工期与可索赔费用。
参考答案:
① 责任判定:图纸交付延误属发包人责任,索赔成立。
② 工期索赔:工作 A 为非关键工作,须扣减总时差——可索赔工期=8-5=3 天。
③ 费用索赔:窝工与停滞不计管理费、不计利润——
人工窝工费=30×80=2400 元;机械停滞费=6×300=1800 元;
可索赔总费用=2400+1800=4200 元。
阅卷高频失分点:① 窝工、停工计取利润(错误,窝工不计利润);② 非关键工作延误直接算工期(必须扣减总时差);③ 混淆索赔时效(变更 14 天、签证 7 天、索赔 28 天);④ 只写数值,无责任判定、无文字结论,丢大量步骤分。
案例题要单独对待。它是分步采分——公式、计算过程、结论分别计分,结果算错但步骤完整,通常仍可拿到该题大部分步骤分。常见的问题不是"不会",而是"写不全":只写答案不写过程、公式不标来源、单位漏写、4 小时写不完。所以案例模拟题的正确练法是限时整套动笔写,写完对照采分点看漏了哪一步,而不是刷选择题或只看答案。
不满足前两条的模拟卷,做了也是白做。下面四条对照着看,能快速筛掉不合格的卷子。
| 硬指标 | 具体要求 | 不达标会怎样 |
|---|---|---|
| 按专业方向分组 | 技术与计量、案例分析均分土建、安装、交通、水利四个专业,须按报考方向出题 | 刷到大量与报考方向无关的题,时间白白耗掉 |
| 按真实题型题量组卷 | 题型、题量、分值、时长对应真实考试(案例 4 小时) | 练不出时间分配,考场上写不完 |
| 计算题分步列式 | 标注费率、基数、定额依据,并标出易错陷阱(如题 4 的"废品损失费基数含专用工具费") | 只看到最终答案,同类题换数就错 |
| 案例标注采分点 | 拆分阅卷采分点,而非只给"标准答案"(见题 7 的四条失分点) | 练不出得分能力,写不全步骤白丢分 |

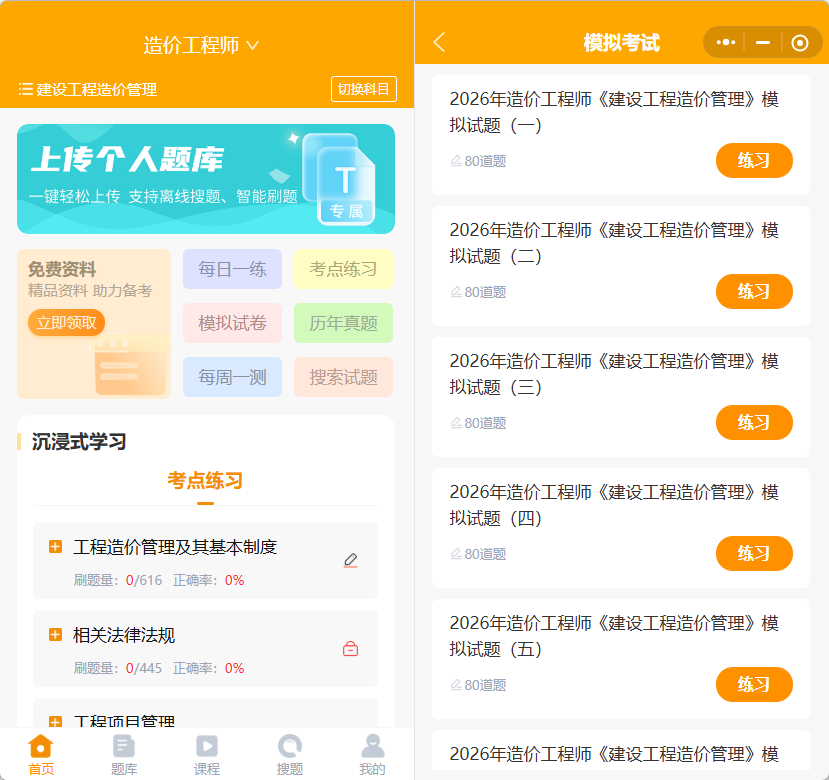

按这四条筛下来合格的不多,优题宝的一级造价工程师题库是其中一套——下面把它的模拟卷配置摊开看。
| 配置项 | 实测情况 |
|---|---|
| 模拟卷数量 | 每科 10 套,四科共 40 套,按 2026 年考纲与真实题型、分值组卷,含完整答案解析 |
| 专业过滤 | 按土建 / 安装 / 交通 / 水利四个专业分开组织,选完方向后自动过滤无关题,不会把安装的设备题混进土建计量 |
| 计算题解析 | 分步列式,标注费率、基数与依据,并标出高频丢分陷阱 |
| 案例题处理 | 拆分阅卷采分点,财务、索赔、工程量计算分步拆解,可单独筛案例大题训练 |
| 配套题量 | 题库约 3 万余道,另有历年真题、章节练习、题型专练、考点练习 |
| 适用平台 | APP 与微信小程序多端同步,支持自定义组卷 |

卷子挑好了,接下来才是真正拉开差距的地方——很多人做完了、分也打了,然后就没有然后了。模拟卷的价值不在"做了几套",而在做完之后能不能把失分点接住、回炉、再验证一遍。冲刺期建议按下面这个四步闭环走。
| 环节 | 要解决什么 | 对应功能怎么用 |
|---|---|---|
| ① 定位 | 整套卷做完,先知道正确率多少、分丢在哪些章节,而不是只看总分 | 看测试报告与章节得分率,直接锁定薄弱模块 |
| ② 回炉 | 同一考点换个问法还认不认得——做对一道不等于掌握这个点 | 用考点练习、题型专练(单选/多选/案例大题分开)做同类题专项 |
| ③ 二刷 | 隔天还错,说明没真懂;当天重做往往只是记住了答案 | 错题本按科目+章节+错误频次自动归集,一键生成错题卷重刷 |
节奏怎么排:工作日晚上一小时专攻薄弱考点、半小时复盘当天错题;周末空出一整块时间(客观题科目按 2.5 小时、案例按 4 小时)整套限时做一套,做完立刻看报告;碎片时间交给每日一练、每周一测保手感。考前一周不再刷新难题,清空错题集、过一遍收藏的高频易错题就够了。
Q1:模拟题能替代真题吗?
A:不能。真题的考点轮换、陷阱设置、案例采分点是命题组长期打磨的结果,模拟题难以完全还原;偏难的模拟题让人自我怀疑、偏易的让人盲目乐观,都会干扰考前状态。正确做法是真题为核心、模拟题为补充。
Q2:模拟卷做多少套合适?
A:不追求数量,追求复盘质量。建议每科限时做 2—3 套并认真复盘,剩下的卷子可作为错题专项练习的补充题库。整套模考优先用近 2—3 年真题套卷,模拟卷用于补充训练。
Q3:四科各多少分及格?
A:均为试卷满分的 60%。造价管理、计价、技术与计量三科满分 100 分、60 分合格;案例分析满分 120 分、72 分合格。自 2022 年度起实行相对固定合格标准。
Q4:2026 年一造什么时候考?
A:10 月 17 日、18 日。17 日上午 9:00—11:30 造价管理、下午 14:00—16:30 计价;18 日上午 9:00—11:30 技术与计量(4 个专业)、下午 14:00—18:00 案例分析(4 个专业)。
Q5:案例分析写不完怎么办?
A:4 小时高强度是案例的真实难点。要限时整套动笔写,练时间分配与步骤完整性;常见失分点是只写答案不写过程、公式不标来源、单位漏写、审题漏条件。案例分步采分,写全步骤比算对结果更重要。
Q6:静态投资包含建设期贷款利息吗?
A:不包含。静态投资=建筑安装工程费+设备和工器具购置费+工程建设其他费+基本预备费+因工程量误差引起的造价增减值;建设期贷款利息、涨价预备费属于动态投资。
Q7:成绩有效期多久?
A:考全科须在连续 4 个考试年度内通过全部 4 科;免二科、增报专业须在连续 2 个考试年度内通过相应科目。常见策略是前两年集中拿下多数科目,留一科兜底。
Q8:用的是哪一版考试大纲?
A:2025 年版《全国一级造价工程师职业资格考试大纲》,由住房城乡建设部、交通运输部、水利部组织编写、人力资源社会保障部审定,可在中国建设工程造价管理协会、交通运输部职业资格中心、水利部水利水电规划设计总院网站免费下载。
为了帮助各位考生轻松备考,我们会及时更新一级造价工程师考试的历年真题和模拟试题等,想要获取更多一级造价工程师考试的干货内容和题库资料,扫描下方二维码进入“优题宝”小程序即可领取。
